Интересные моменты и дополнительные рекомендации
Хотелось бы много чего добавить, но все собственные советы, а также некоторые интересные моменты, поместить в дополнительный список. Надеюсь, и данный раздел статьи будет полезным и интересным:
У вас должен быть план работ, с расчетом по материалам, их количеству, ценам, обязательными схемами, эскизами, ориентировочными фотографиями или рендерами;
Демонтажные работы ведутся строго с пониманием процесса
Важно не трогать несущие стены, с перегородками работать после предварительных расчетов, полученный строительный мусор вовремя убирать и выносить;
Узнайте о требованиях к последовательности ведения работ в зависимости от помещения. Например, сразу выполняются демонтажные работы, затем подготовительные и черновые, ввод коммуникаций, чистовая подготовка, ремонт стен, потолка, пола, установка и подключение сантехники;
Важно следовать не только инструкциям профессионалов, но также здравому смыслу
Возможно, индивидуальные особенности помещения не дадут возможности придерживаться списка советов или классического установленного алгоритма;
Старайтесь не отклоняться от начального плана проведения работ!
Плюс, хотелось бы сказать несколько интересных и нужных вещей о ремонте в ванной комнате:
- Вентиляция – то, что здесь крайне необходимо. Плесень, грибок, конденсат на стенах – все это будет не страшно, если вовремя проветривать небольшое влажное помещения, и пользоваться установленной вытяжкой;
- Специалисты не рекомендуют установку выключателей и розеток внутри ванной. Но если это крайне необходимо, например, для последующего подключения стиральной машины или для возможности включения фена, все электрические приборы подбираются строго по классу безопасности для использования во влажных помещениях. Усредненный стандарт – IP 54;
- Обои в ванной – не проблема. Доказано данным ремонтом, а также несколькими другими подобными проектами, выполненными нами… да и сотнями схожих решений у других мастеров. Главное, не клеить обои на рабочие стены около ванны или в самой душевой, выбирать виниловые или флизелиновые обои, и пользоваться рекомендациями по проветриванию и вентиляции помещения;
- Что касается строительства душевой кабины своими руками – это интересный опыт. Кроме того, преимущества касаются ценника, который гораздо ниже, и удобства самого душевого пространства. Душевая кабина, описанная в статья, достаточно большого размера – 850х1500 мм!
Работы по прокладке коммуникаций
Следующий этап – правильный ввод водопровода, канализации и электричества в помещение ванной комнаты. Здесь стоит все просчитать до 1 миллиметра, так как любая ошибка приведет к тому, что ванна не поместится, умывальник придется перевешивать, или уже после ремонта добавлять гибкую подводку для установки смесителя в нужной точке.
С данной задачей мы справились не с первого раза. Рисовали, затирали, мерили снова. Ушло порядка 3-4 дней, пока не появилась 100%-я уверенность в точности всей разметки.
После этого, приступили к штроблению – порезке в бетоне канавок под укладку труб, кабелей электричества.
Порезка была выполнена грубо, не очень ровно, но бесплатно!
Совет, которому мы в обязательном порядке следовали – высокая точность размеров, плюс дополнительное расширение канавок и их удлинение по требованиям работы с определенным материалом. Трубы горячей воды и под отопление подвержены линейному расширению при перепаде температур, поэтому делать все один к одному нельзя. Нужно расширить канавки на 3-5 мм, удлинить их на 15-20 мм.
Очень важная тема – не забыть о размере муфт. В нашем случае, полипропиленовые трубы с муфтами, которые устанавливаются на переходы и углы. Они несколько шире, так как надеваются и припаиваются поверх трубы. А потому, сразу снимайте замеры правильно, чтобы не пришлось заново резать бетон!
- Замена стояков. Решили менять стояки, ведь в будущем это некая гарантия беспроблемной эксплуатации, простой ремонт в случае возникновения проблем, а также возможность дополнительно врезаться, добавить трубу. Но стояки в ванной не устанавливали, просто врезались в соседские ниже (выше технический этаж… квартира на 9-м этаже девятиэтажного дома), и вывели два крана под дальнейшее распределение. Также, убрали полотенцесушитель, и по полу бросили обратку горячей воды соседям вниз.
- Пайка труб. За первым разом ничего хорошего не получилось, и это видно на фотографиях. Паяли, паяли… и сделали все неправильно – скос на швах, пересечение труб, несколько магистралей в одной штробе, путаница в направлении.
Поэтому начали заново по схеме, которую помогли составить профессиональные сантехники. Они подсказали, что трубу не нужно вести вправо, влево, гнуть, пересекать с другой. Для всего есть угловые муфты, с которыми все оказалось проще, практичнее, качественнее и красивее.
Для правильного ввода и установки разводки под аварийные краны, монтаж на систему водоснабжения фильтров и регуляторов давления был выполнен данный узел, вынесенный в нишу на кухне.
Рекомендация по собственному опыту: не стоит экономить на качественных фитингах, запорной арматуре, установочных планках. Они значительно облегчают работу, повышают качество результата. На фото обычная установочная планка на вывод под смеситель, на которой многие мастера экономят.
Подготовительные работы
Следующим шагом ремонта является подготовка ванной комнаты. Для начала необходимо освободить помещение от всей мебели и старой сантехники, в том числе демонтировать ванну. Затем ванная комната освобождается от труб и вентиляционной системы. При необходимости демонтируется электропроводка.
Перед началом отделочных работ из ванны нужно вынести всю мебель и сантехнику и удалить старую отделку.
После освобождения ванной комнаты от всего мешающего производится снятие кафельной плитки со стен и половой плитки. Зачищается потолок, а если были старые подвесные системы, они демонтируются. В случаях, когда на стенах или потолке была наложена краска, она удаляется полностью.
Основной инструмент, необходимый для подготовительных работ:
- болгарка;
- сантехнические ключи;
- молоток (кувалда);
- шкурка наждачная;
- стамеска или долото;
- плоскогубцы;
- кусачки.
Стяжка ванной и новый пол
Довольно часто в ванной комнате делают теплые полы. Для небольшой ванной комнаты отлично подходят электрические теплые полы в виде теплых матов. Они экономичны и просты в монтаже.
После демонтажных работ можно сделать теплый пол. Электрические теплые маты, лучше закрыть стяжкой, ровнителем или наливным полом. Помните: цементно-песчаная стяжка сохнет из расчета 1 неделя каждый сантиметр стяжки, наливной пол и ровнитель сохнут 4-5 дней.
Теплый пол тепловыми матами – remont-vannoy-05
Примечание: Если стены в ванной комнате сделаны из листов асбеста, рекомендуем их демонтировать и сделать стены из пеноблоков или пазогребневых плит (ПГП).
Демонтажные работы в ванной
Всегда хотелось иметь совмещенный санузел, больше двух отдельных комнатушек с ванной и туалетом. В этом есть и преимущества, и недостатки, но решено было, что совмещение все же в плюс.
Благо, при покупке квартиры уделили внимание и данному требованию. Несколько облегчились работы наличием уже совмещенного санузла
Но его состояние было просто ужасным. И первое, что пришлось делать – сносить, вырезать часть стены для переноса двери, с бокового сегмента перестенка в центральный!
Причина проста – удобство, плюс желание получить двери купе, раздвижные в кассете или заезжающие в самодельную перегородку. Поэтому приступили к работе:
- Стена была размечена предварительно под стандарт 2000х800 мм красящей шнуркой, с проверкой уровнем и отвесом;
- После переноса разметки на плоскость стены, выполнен рез болгаркой с алмазным диском по бетону и арматуре 240 мм. Начинали работать маленькой 125-й болгаркой, но это дало плохой результат. Поэтому взяли у знакомых мастеров инструмент побольше и помощнее;
- Вырезанный кусок бетонный стены аккуратно завалили внутрь помещения ванной комнаты!
В процессе всех работ проходили совещания с мастерами. Была и бригада, которая намеревалась выполнить работу, но подход и предъявленный счет не устроили. Поэтому все сами, своими руками!
В первую очередь, перед началом прокладки и разводки инженерных сетей, нам нужно было принять решение по поводу сантехкабины. В высотных панельных домах многих серий, которые строились десятки лет назад, как и наш, в помещение будущей ванной комнаты помещался бетонный куб – сантехкабина. Поэтому мы понимали, что можно увеличить площадь ванной на 60-80 мм с каждой стороны, плюс убрать пол и сбить потолок. Данная работа крайне небезопасная, пыльная и сложная, да и требует ресурсов и времени. Поэтому не стали гнаться за столь небольшой добавочной площадью, и работали только с полом. Убрать плиту пола нужно было для возможности провести выравнивание новой стяжкой, и заложить сюда теплый пол для обогрева поверхности и отопления помещения. Плита была вырезана и выбита стандартным способом – болгарка + перфоратор!
Совет всем новичкам на будущее – обязательно убирайте мусор из ремонтируемого помещения вовремя. По идее, выносить строительный мусор в общие мусорные баки во дворе нельзя. Можно попасть и на штраф. Но если делать это понемногу, а не накопив норму под Газель, то ничего страшного не случится. Мы мусор не выносили, думая, что бетонная стена и пол из ванной – это всего несколько мешков. Но нет, накопилось достаточно, и пришлось целую неделю стаскивать мусор во двор, по паре мешков в день, а далее заказывать вывоз.
С чего начинать ремонт ванной комнаты
Ремонт ванной всегда начинается с чертежа, рабочего плана и закупки материалов. Но в зависимости от того, почему делается ремонт, план действий может отличаться.
Аварийный ремонт
Аварийный ремонт — срочные действия в связи с наводнениями, пожарами и другими разрушительными обстоятельствами. Это невозможно спрогнозировать, поэтому затраты не будут планироваться, а время на устранение последствий ограничено. Но даже в таких условиях план необходим, чтобы сразу купить все необходимое и завершить ремонт в короткие сроки.
Особенности такого ремонта следующие:
- сократить время: не изменять план и делать частичные реставрации только на поврежденных участках;
- учитывать финансовые возможности — покупать материалы на собственные средства;
- привлечь помощников: знакомых, имеющих опыт ремонта, профессиональных строителей;
- убрать лишнюю влагу при затоплении — чем дольше конструкции остаются влажными, тем больше ущерб;
- составьте пошаговый план и следуйте ему.
В случае затопления по вине соседей или ТСЖ, перед началом работ необходимо составить акт о повреждениях.
Плановый ремонт
с плановым ремонтом проще, ведь есть время сэкономить, выбрать дизайн и материалы. Эскиз должен отражать не только дизайн, но и расположение сантехники и розеток. Материалы необходимо покупать на складе.
Плитку нужно будет разрезать, так что ее понадобится немного больше , чем выходит в размере. При покупке нужно уточнять в магазине, можно ли вернуть остатки и как это правильно сделать.
Некоторые виды ремонта требуют привлечения специалистов. Самостоятельная установка сантехники и замена труб могут вызвать утечки, поэтому ремонт повреждений будет стоить дороже, чем услуги сантехники.
Ревизия предполагает следующую последовательность работ:
- демонтаж оборудования и старых строительных материалов;
- разборка перегородок и ящиков;
- подготовка поверхности;
- монтаж канализационных труб и коммуникаций;
- решение проблемы с электропроводкой;
- монтаж сантехники (ванная, унитаз, раковина);
- поверхностный ремонт (укладка плитки, установка панелей, отделка потолков);
- декоративные детали (шторы, полочки и т д).
Работы по демонтажу и реконструкции трудоемкие и дорогостоящие, их можно избежать только в том случае, если ремонт будет производиться с нуля. Это происходит в новостройках и в частных домах при вводе в эксплуатацию. В кондоминиумах при сдаче не всегда бывает даже черновая отделка.
Постановка задачи
Прежде всего, решаем, что хотим получить после ремонта. Вариантов масса, например такие варианты.
- Установить ванну, поменять плитку на полу и стенах, сделать реечный потолок.
- Поменять ванну на душевую кабину. Облицевать пол и стены керамической плиткой. Сделать натяжной потолок.
- Убрать ванну. Сделать душевой поддон с трапом. Уложить плитку на стены, на пол уложить керамогранит.
- Сломать сантехкабину. Возвести новую сантехкабину с расширением площади. Выполнить отделочные работы в новой сантехкабине.
- Совместить ванную комнату и туалет (для панельных домов). Сделать перепланировку сантехники. Плиточные работы по полу и стенам.
- И т.д.
Начало работ: шум и пыль
Первым делом производим все “черновые работы”: демонтируем стены (при необходимости перепланировки в ванной и туалете), снимаем старый кафель со стен, срезаем все трубы.
Затем занимаемся подготовительными работами.
Пример – раздельный санузел до ремонтаПример – раздельный санузел до ремонтаПример – раздельный санузел до ремонтаПример – совмещенный санузел до ремонтаСлом сантехнической кабины, чтобы совместить санузелСлом сантехнической кабиныСлом сантехнической кабиныПример слома сантехнической кабины – убрали все перегородкиПример слома сантехнической кабины – убрали все перегородкиПример ремонта – разбор стен раздельного санузла
Если ремонт ванной комнаты делаем в доме, построенном в прошлом столетии и в котором не было капремонта, то скорее всего необходимо произвести замену стояков ГВС и ХВС. А в некоторых случаях также необходимо поменять канализационный стояк, если он сделан из чугуна.
Пример аварийного состояния чугунного стояка
Вызываем представителей управляющей компании, чтобы заменить стояки, в том случае, если требуется установка байпаса на полотенцесушитель, а также если трубы ржавые и требуют ремонта.
Замена стояков на водопровод и канализациюЗамена стояков на водопровод и канализациюСтарые трубыПример переварки стояков в туалете, с установкой байпаса
Строим новые перегородки (если были сломаны старые), штукатурим стены и заливаем полы самовыравнивающейся стяжкой.

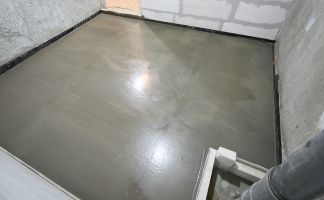

В некоторых случях не обойтись без полноценной стяжки пола, здесь применяем цементно-песчанную стяжку по заранее установленным маякам.
Пример – строительство перегородок из газоблоков для санузлаПример – строительство перегородок из газоблоков для совмещенного санузлаПример – строительство перегородок из газоблоков для раздельного санузлаШтукатурка стен по маякам в санузлеШтукатурка стен по маякам в санузлеВыравнивание стен и пола в санузле – штукатурка, наливной полВыравнивание пола – стяжка (пескобетон) толщиной 5-6 см.Устройство наливного пола в туалетеУстройство наливного пола в ванной комнате
Последовательность ремонта ванной комнаты
Последовательность ремонта в ванной комнате и ее соблюдение имеет огромное значение. Конечно, некоторые пункты можно менять местами, но в разумных пределах и в согласии со здравым смыслом!
1. Демонтаж. Сначала освобождается пространство от мебели и предметов личного пользования. Затем:
- снимается плитка со стен, пола;
- демонтируется ванна, раковина, полотенцесушитель, в случае совмещенного санузла демонтируется унитаз;
- снятие дверного короба (если в плане замена дверей);
- демонтаж задней стенки туалета с тем, чтобы получить доступ к стояку;

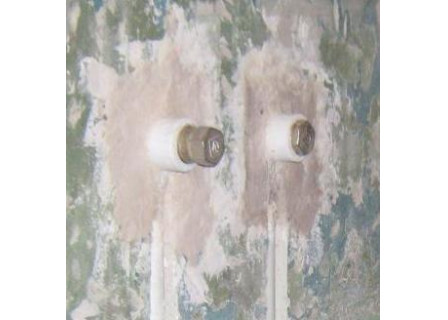

- замена кранов на стояках;
- демонтаж труб водоснабжения и канализации;
- штробление стен;
в том случае, если планируется монтаж реечного или подвесного потолка, то потолки можно не очищать от краски.
2. Монтаж системы водоснабжения и канализации
- разводка водопроводных труб;
- разводка и монтаж канализации;
- монтаж электропроводки и устройство заземления;
- монтаж задней стенки туалета;
3. Стены, пол, потолок
- грунтовка стен;
- штукатурка стен по маякам и подготовка под укладку плитки. Необходимо тщательно и ровно оштукатурить стены для того, чтобы плитка легла ровно;
- установка новых дверей;
- устройство гидроизоляции (можно с использованием смеси “Водостоп”);
- стяжка пола и выравнивание поверхности по маякам;
- укладка плитки на пол и стены, при необходимости монтаж керамического бордюра;
- затирка швов;
- монтаж реечного или подвесного потолка. Если необходимо просто покрасить потолок водоэмульсионной краской, то это надо сделать во время подготовки стен под укладку плитки;
- устройство плинтусов;
- монтаж сантехники (ванна, душевая кабина, раковина, унитаз) и их подключение к коммуникациям;
4. Заключительные работы
- установка смесителей, полотенцесушителя, розеток и выключателей;
- монтаж экрана ванной;
- монтаж аксессуаров, полочек, расстановка мебели.
Особое внимание уделите работам по укладке плитки
Очень важно, чтобы поверхности были тщательно подготовлены и выровнены. Если решено, что в ванной комнате будет кафельная плитка на полу и стенах, то соблюдайте очередность: сначала следует положить плитку на пол, а потом на стены
Если решено, что в ванной комнате будет кафельная плитка на полу и стенах, то соблюдайте очередность: сначала следует положить плитку на пол, а потом на стены
Если решено, что в ванной комнате будет кафельная плитка на полу и стенах, то соблюдайте очередность: сначала следует положить плитку на пол, а потом на стены.
Напомним, что капитальный ремонт в ванной комнате – это не повод для экономии на профессиональных работах специалистов. В наше время ремонт ванной будет стоить не много. При обращении к нам бригада частных мастеров предложит варианты экономии на более простых техниках отделки или на приобретении качественных материалов, но по доступным ценам. Иногда стоимость переделки «любительской» работы обходится дороже!
Выбор труб: металлопластик или полипропилен? | Реечный потолок и его разновидности | Ремонт ванной пластиковыми панелями – экономно | Плиточный клей для укладки плитки на теплый пол |
Отделка стен
Плитка и стеновые панели – два самых экономичных варианта для оформления стен в ванной комнате.
Обшивка стен пластиком
Технология обшивки стен пластиком, если приводить ее пошагово, выглядит следующим образом.
- Оптимальный каркас для стеновых панелей – сосновый брус (30 на 30, 25 на 30). Чтобы предотвратить гниение древесины, нужно обработать материал специальными составами перед установкой.
- Каркас крепится посредством саморезов, предварительно подготавливаются отверстия с гильзами из пластика, просверленные в бетоне.
- Далее следует крепление панелей, можно воспользоваться специальным степлером или прибегнуть к тем же саморезам.
Облицовка стен плиткой
Перед тем, как сделать недорогой ремонт, лучше рассчитать количество плиток. В этом может помочь программа для раскладки плитки. Верхний ряд подрезать нельзя, предварительный расчет поможет сэкономить на переделках.
- Выкладка производится со второго ряда, нижним нужно будет заняться уже после монтажа пола.
- Вооружившись водяным уровнем, нужно отметить точки, расположенные на одинаковой высоте, в углах ванной.
- Затем в качестве ориентира отбивается линия, можно воспользоваться чоклайном.
- Стены покрываются плиточным клеем, в этих целях удобно применять зубчатый шпатель.
- Далее клей наносится на плитку, изделие крепится к стене. Обязательно нужно проверять уровнем ровность установки. Следующая плитка клеится аналогично.
- Распорочные крестики обязательно устанавливаются между плитками. Идеальная толщина для ванной комнаты составляет 3 мм.
- Как только плитка схватится, распорочные крестики изымаются из швов, с помощью натуральной сухой ткани тщательно очищается поверхность стен.
Затирка швов
Консистенция затирки должна напоминать сливочное теплое масло. Для этого она предварительно смешивается с водой.
- Для затирки лучше всего подходит мягкий шпатель из резины.
- После нанесения состава нужно выждать 20 минут, затем обработать шов пальцем (надеваются перчатки). Эта манипуляция обеспечит углубление шва.
- Финальный этап – протирка затирки, это действие стоит провести через час. Откладывать процедуру на следующий день нельзя.
Заделка углов
Есть несколько способов, применение которых улучшает вид стыков в туалете и ванной комнате.
- Углы затираются параллельно со швами. Недостаток этой методики состоит в сложности, с которой мастера-самоучки сталкиваются при затирке внутренних углов. Раствор оказывается на плитке, шов смотрится небрежно.
- Белый силиконовый герметик. Производятся практически аналогичные с затиркой манипуляции. Плюс герметика – сохранение цвета.
- Пластиковые уголки, они могут быть наружными или внутренними. При выборе толщины изделий требуется знать точные размеры плитки.
- Комбинированный вариант. Пластиковые уголки применяются для наружных углов, герметик или затирка — для внутренних.
Прокладка новых труб водопровода и канализации
Материал для водопровода
Для скрытого водопровода применяются:
- Полиэтиленовые трубы из сшитого полиэтилена. Они подходят, как для горячего, таки для холодного водоснабжения;
- Полипропиленовые трубы PEX, PP. Полипропиленовые трубы соединяются методом холодной сварки;
- Металлопластиковые водопроводные трубы. При использовании металлопластиковых труб нельзя замуровывать в стены места соединения труб (фитинги).
Важно! Нельзя замуровывать любые резьбовые соединения водопроводных труб. Медные трубы, не только дороги, но и не подходят для скрытого водопровода
При применении медного водопровода изолируйте водопровод от соприкосновения со строительными растворами
Медные трубы, не только дороги, но и не подходят для скрытого водопровода. При применении медного водопровода изолируйте водопровод от соприкосновения со строительными растворами.
Монтаж труб водопровода
Начинается ремонт ванной с прокладки труб водопровода и канализации. Это работа сантехника. Необходимо подвести трубы горячего (ГВС) и холодного (ХВС) ко всем предполагаемым местам установки сантехнических приборов.
Прокладку труб нужно сделать открыто или скрыто в стенах. Качественный ремонт предполагает сделать скрытую прокладку труб, то есть, водопроводные трубы можно утопить в стены. Более простой ремонт допускает проложить трубы открыто, а при желании закрыть их коробами.
Скрытый водопровод из полипропиленовых труб – remont-vannoy-16
Теплоизоляция водопроводных труб – remont-vannoy-06
Открытый водопровод можно закрыть коробами из влагостойкого гипсокартона, а потом облицевать плиткой.
Профиль короба из гипсокартона – remont-vannoy-07
Двери в ванную комнату
Предварительное решение – срез куска ненесущей стены и заделка бывшего дверного проема перегородкой для помещения внутрь двери купе. Толщина стены не позволяла установить стандартные двери, а заказные кассетные – очень дорого. Варианты рассматривали даже на выставочных сайтах. Ничего не получалось найти нужного по размеру и стоимости. Тогда поступили проще – заказали двери как для шкафа купе, стеклянные в легком алюминиевом профиле!
- Перегородка в бывшем дверном проеме построена по границам толщины стены из стального профиля и гипсокартона;
- Зашита и зашпаклевана;
- Оклеена обоями изнутри и отделана декоративной штукатуркой под кирпич со стороны коридора;
- Двери купе установлены внутрь до устройства внутренней зашивки и отделки, так как работа тонкая и требовала точности до 1 мм;
- Монтаж двери на систему, прикрученную к верхней части дверного проема, а также к полу – полозья для хода колесиков раздвижной двери!
Этап 2
Эти этапы ремонта ванной комнаты квартиры для электрика и сантехника. Электрик должен сделать новую проводку для освещения, розеток, вентиляции и т.п. Используется электрический кабель ВВГнг или НЮМ сечением 2×1,5 для света и 3×2,5 для розеток. Все розетки ванной комнаты должны быть вынесены из мокрых зон и защищены УЗО на 10 мА.
Сантехник прокладывает новый водопровод к местам установки новых сантехнических приборов. Разметка разводки труб делается сначала на схеме по размерам будущих приборов. Планировку ванной комнаты нужно планировать заранее.
Современный ремонт ванной комнаты предполагает скрытый монтаж инженерных коммуникаций. Поэтому электропроводку делаем скрытой, укладывая электрический кабель в заранее нарезанные борозды (штробы). Водопроводные трубы также утапливаются в стены. Используются трубы из полипропилена. Применение металлических труб с резьбовыми соединениями, а также металопластика для скрытого водопровода запрещено.
Если в ванной есть короб вентиляции его нужно заменить.
Работы по гидроизоляции
Нельзя пропустить работы по гидроизоляции. Места мокрых зон, а также стыки пола и стен нужно обработать обмазочной или покрывной гидроизоляцией. Применение рулонной гидроизоляции в квартирах нецелесообразно.

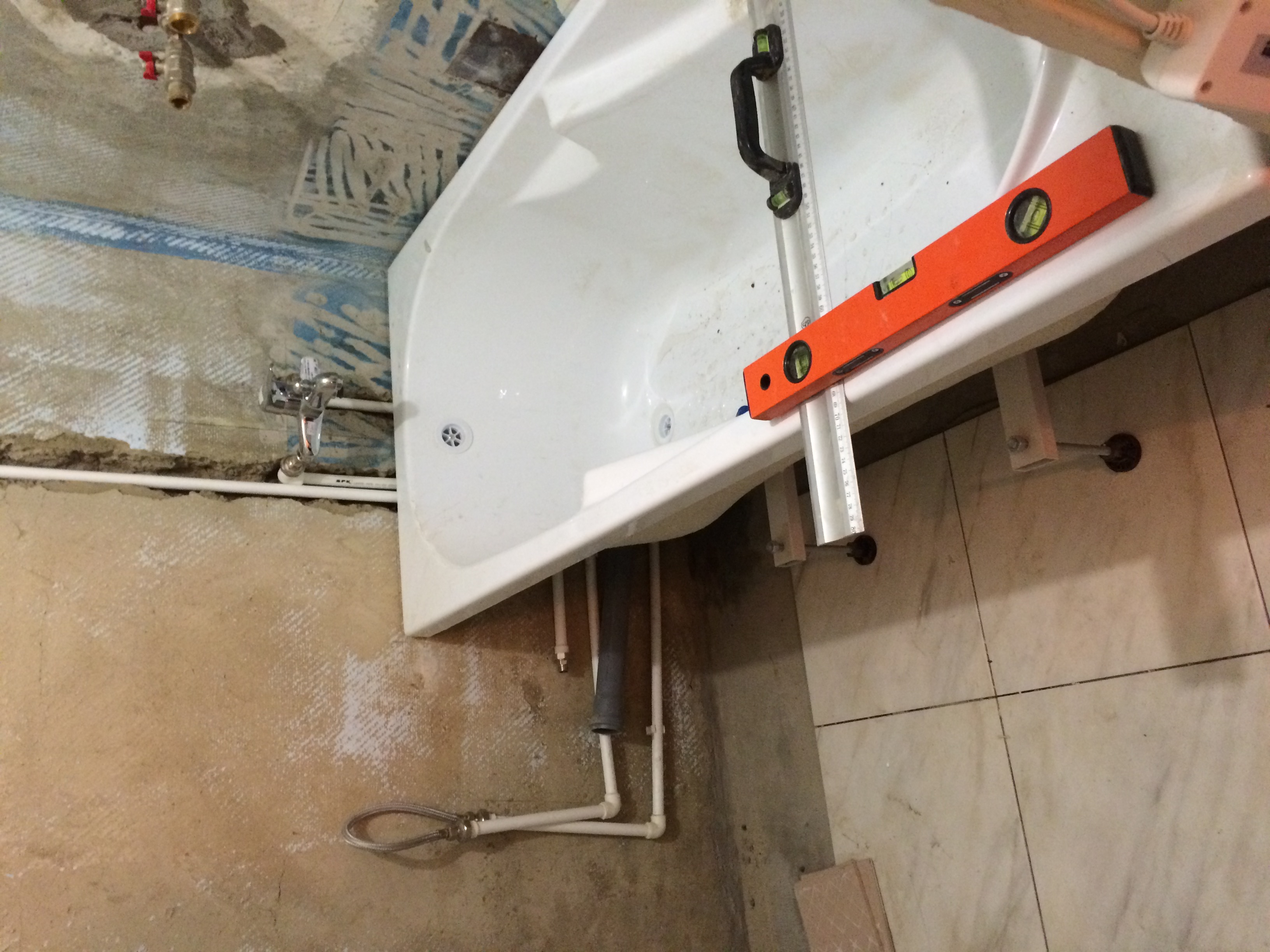

Ставим ванну
Если в ванной комнате планируется установка ванны, самое время её установить. Ванна должна стоять до плиточных работ.
Итоги второго этапа
Коробка ванной комнаты полностью готова к укладке плитки и пол и стены. Трубы и электропроводка убраны в стены, борозды заделаны. Стены и пол ровные, поверхность стен едина.
Пол для ванной комнаты
Есть несколько вариантов, доступных для пола в ванной. Главное, что вам нужно учитывать, — это то, что ваш выбор напольного покрытия должен быть полностью водонепроницаемым. Плитка-отличный вариант, так как она водонепроницаема и легко моется. Не забудьте проверить, что плитка, которую вы хотите использовать, подходит для напольных покрытий, так как напольная плитка может принимать больший вес, чем настенная, и она более износостойка.
Варианты напольного покрытия ванной комнаты включают в себя:
- Керамическая или каменная плитка;
- Полированный бетон;
- Водостойкая инженерная древесина;
- Винил;
- Линолеум.
Готовим ванную под плитку
После прокладки “скрытой” проводки на сантехнику и электрику мастер строит сантехнический короб, которым закрывает стояки. Если инсталляция под унитаз установлена с разворотом, то ее общивает мастер отдельно от сантех/короба. В случае облицовки плиткой низа ванны, под нее устраивается конструкция, обычно она строится из блоков или листов гипсокартона.
Для доступа к кранам и счетчикам устанавливается скрытый люк-невидимка (под плитку) или для заранее подготовленной дверцы обустраивается проем нужных размеров.

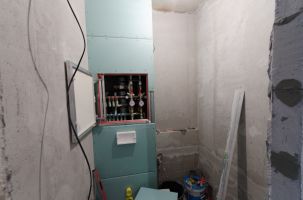

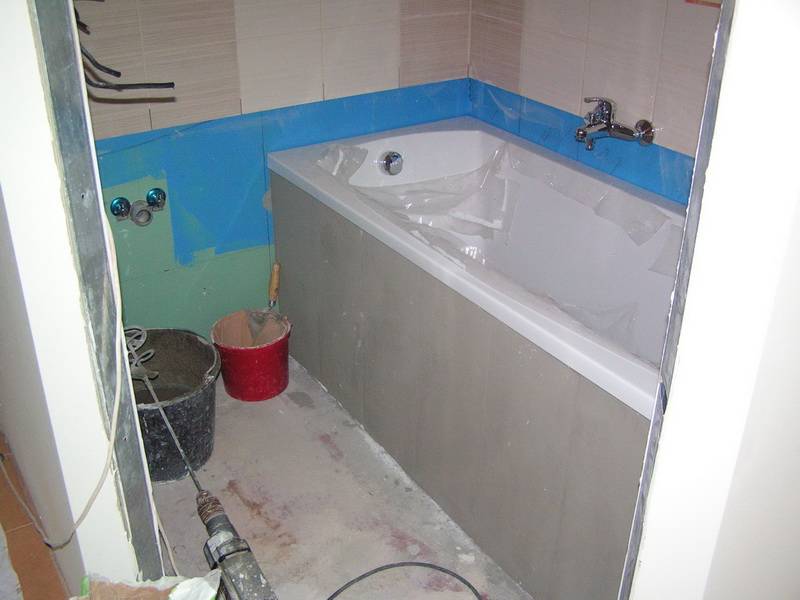

Пример – строительство сантех/короба в совмещенном санузлеПример – строительство сантех/короба в совмещенном санузлеПример – строительство сантех/короба в туалете, скрытый люкПример – строительство сантех/короба в туалете, скрытый люкПример – строительство сантех/короба в туалете, скрытый люкСкрытый люк на коробе (туалет)Короб из гипсокартона на инсталляцию и стоякиКороб из гипсокартона на инсталляцию
Потолок
Когда стены и пол облицованы, можно преступить к отделке потолка, оценив качество вентиляции — если необходимо, установить принудительную. Одним из удачных решений может стать использование гипсокартона. Отделка начинается с определения наинизшей точки потолка и проекция ее на стены — лазерный уровень сделает эту задачу простой для исполнения, в противном случае придется помучаться.
Ремонт потолка
Если на потолке предусматриваются светильники, этот фактор тоже следует учесть, а также продумать вид используемых ламп — например, галогеновые лампы нагреваются, и при их использовании нужно делать отступ хотя бы 20 см от потолка. От отмеченной точки отступается 4 см — для установки профилей и для крепления гипсокартона. При выполнении этих манипуляций используются саморезы по металлу со сверлильной головкой, известные под названием «блохи». Очень облегчит работу просекатель.
Саморезы для крепления профиля острые и со сверлом (блохи)Просекатель. Пример использования
К стене профиль крепится на дюбель 6х40, лучше с головкой «грибком». Когда все профиля установлены, гипсокартон крепится к ним с помощью саморезов по металлу 3,5 см. Помните, что их утапливают в гипсокартон на 1-2 мм.
Крепление гипсокартона. Фото
Не забудьте вырезать отверстия для светильников, если они там планируются, и протянуть провод. Очень часто не получается обойтись одним листом, в этом случае стыки листов срезают под углом — 30-45 градусов
Следующий шаг отделки потолка — его грунтовка, уделив особое внимание стыкам, а также их укрепление с помощью стекловолоконной сетки и покрытие стартовой шпаклевкой. Не забудьте проработать шпаклевкой и головки саморезов
Когда это все высохнет, покройте все еще одним слоем грунтовки, и нанесите первый слой стартовой шпаклевки на всю плоскость потолка. Для этого понадобится длинный шпатель. Старайтесь, чтобы слой лег максимально ровно, тогда после высыхания придется меньше счищать. Если идеальной гладкости не получилось, зачистить неровности поможет небольшой шпатель. После этого наносится еще один слой грунтовки, а затем — финишной шпаклевки. После высыхания потолок затирается наждачной бумагой мелкой зернистости. Очистив от пыли, можно приступать к покраске или другому декору.
Когда весь технический мусор убран, все поверхности отмыты, можно перейти к финишному этапу ремонта — установке всех санузлов и мебели на свои места, установить крепления для шторки кабинки. Не стоит пренебрегать и аксессуарами: шкафчики и полочки, зеркала и подвесные корзинки для мелочей, стаканы для зубных щеток и мыльницы — они предадут вашей ванной комнате некую изюминку и ощущение завершенности образа.
Установлен полотенцесушитель, умывальник, повешено зеркалоПолка для мелочей и косметических средствФото с другого ракурсаДуш, шторкаДуш, шторка (фото с другого ракурса)
Подготовительные работы
Подготовительные работы включают в себя демонтаж старой сантехники, удаление прежних отделочных материалов, гидроизоляцию, выравнивание, прокладку коммуникаций. В зависимости от «глобальности» ремонта этот список может изменяться.
Демонтаж сантехники
Даже если замена сантехники не входит в планы, перед тем, как самостоятельно сделать бюджетный ремонт, лучше всего временно снять ванну и раковину. Также может оказаться целесообразным удаление двери.
Демонтаж покрытий
Обязательная часть подготовки ванной комнаты к ремонту – удаление старых покрытий.
- Для избавления от краски понадобятся металлическая щетка и шпатель.
- Может потребоваться замена стяжки под плиткой, если присутствуют крупные трещины. Пол удобно очищать до бетонного основания с помощью перфоратора или долота.
Видео руководство по снятию старой плитки:
Подготовка поверхностей
Следующий этап работ объединяет гидроизоляцию пола, обустройство выравнивающей стяжки, грунтовку.
- Основание пола тщательно обеспыливается, очищается и грунтуется.
- Для создания гидроизоляции необходима специальная пленка. Материал укладывается на пол с заведением на стены.
- Альтернатива пленке – нанесение мастики с помощью валика или плоской кисти. Составом покрывается не только пол, но и нижний участок стен.
- Поверх гидроизоляции делается выравнивающая стяжка.
- Для штукатурки стен готовится специальный состав – 1 часть цемента (М400 и выше), 4 части кварцевого песка (просеянного).
- Перед штукатуркой на стенах выставляются перфорированные планки – маяки. Они монтируются на плиточный клей, пробки из дерева или цементно-песочный раствор.
- Можно отказаться от штукатурки в пользу отделки гипсокартоном, не забыв об обработке гидроизоляционной мастикой. Также стены под обшивкой следует обработать противогрибковым средством.
- Для крепления влагостойкого гипсокартона применяется специальный клей (к примеру, «Перлфликс») или металлический профиль.
Прокладка коммуникаций
Замена труб – манипуляция, которая следует за демонтажем старого покрытия. Придется решать самому, как быть, если цель заключается в том, чтобы сделать ремонт в маленькой комнате быстро, менять или не менять трубы. Протечка старых коммуникаций сделает необходимостью новый ремонт.
видео по замене труб в ванной комнате:
Помимо замены труб стоит установить и новую электропроводку. Нужно определить место для электроприборов, обеспечить требуемое число розеток, произвести замену выключателя и провода.
Выравнивание поверхностей
Ровные поверхности станут залогом превосходного вида отделки помещения в целом
Вы не знаете, с чего начать ремонт ванной? Важно грамотно выровнять поверхности перед их облицовкой. Многие говорят, что их не нужно выравнивать, так как это можно сделать в процессе укладки плитки при помощи клея
Но это неверное решение.
Значительный слой клея может привести к тому, что он «поплывет». Из-за этого уменьшается надежность схватывания плитки с поверхностями пола и стен. К тому же, вам придется предусмотреть достаточно большой бюджет на покупку клеевого состава.
Выравнивание стен в ванной комнате
Выравнивание поверхностей обойдется дешевле, если для этого использовать гипсокартонные листы или штукатурную смесь. В этом случае вам не нужно будет покупать много клея для установки керамической плитки на поверхность пола и потолка. А грамотное выравнивание приводит к тому, что кафель приклеивается ровно на всех участках плоскости.
Ремонт стен в комнате. Пошаговая инструкция
Масштаб работы со стенами определяется исходным состоянием поверхности после чистки. Если они сравнительно ровные, то достаточно будет немного выровнять штукатуркой. Иногда обходятся только шпатлевкой. Лучше выравнивать стены и потолок одновременно, поскольку принцип работы одинаковый.
Пошаговая инструкция:
- Очистка поверхности.
- Грунтовка.
- Выравнивание.
- Вторая огрунтовка.
- В зависимости от Укладка плитки, либо ПВХ панелей.
ПВХ панели на стенах
Пластик хорошо подходит для бюджетного ремонта в ванной комнате. Для того, чтобы уложить пластиковые панели, необходимо выровнять стену.
Если же поверхность не ровная, тогда делают деревянную или металлическую обрешетку. Она забирает пространство, что для небольшой ванной комнаты может стать критическим.
Плитка на стенах
Плитка укладывается на стенах так же, как и в случае с полом. Поскольку здесь приходится работать с вертикальной поверхностью, лучше начинать с дальнего верхнего угла, затем выкладывать полосами вниз.
