Когда снимать опалубку после заливки бетона — разбираемся в нюансах
После заливки бетонного монолита, нужно знать, как и когда снимается опалубка. Демонтаж регулируется нормативами СП , где указывается, что эта работа проводится после набора раствором 80% от расчетной прочности. Измерить данный параметр без лабораторных исследований невозможно. Поэтому принимать решение, когда можно снимать опалубку после заливки и отвердевания бетона принимается исходя из времени, необходимого для этого схватывания, температуры воздуха и марки прочности бетонного раствора.
Требования и нормативы
Согласно СНиП «Несущие и ограждающие конструкции» распалубка вертикальных щитов производится, когда бетонное основание наберет 70% прочности, или 50% если на это будут соответствующие основания. Точно такие же требования озвучены и в СП
Также существует европейский регламент ENV 13670-1:20000, согласно которому демонтировать опалубку можно при наборе 50% прочности, если температура воздуха составляла не менее 0 градусов. В американском нормативе ACI 318-08 прописаны другие требования – удалять деревянный каркас рекомендуется через 7 дней, если влажность и температура воздуха соответствуют нормам.
Как видите, почти все нормативы ссылаются на температуру, влажность и прочие условия «созревания» бетонного основания. Соответственно, если температура окружающей среды будет отличаться на несколько градусов, то набор прочности будет происходить быстрее или медленнее. Отсюда делаем вывод, что, для того, чтобы определить, когда можно снимать деревянную опалубку с ленточного фундамента, достаточно узнать, когда именно бетонная масса наберет прочность.
Как правильно выполнять распалубку?
Перед тем как начинать демонтаж, необходимо снять конструкции, обеспечивающие поддержание опорных элементов. Поскольку опалубка можно сниматься при разных условиях, а в некоторых случаях и при недостаточной прочности бетонной основы, то делать эту операцию следует очень аккуратно. Далее компоненты опалубочной конструкции демонтируются в последовательности от верхних – к нижним.
В первую очередь снимают стяжные элементы и скрутки проволоки. Затем следует демонтаж угловых частей, на которые не оказываются высокие нагрузки, а бетон с их сторон быстрее затвердевает. Далее снимают схватывающие ребра, после чего производится разъединение фанерных щитов со стойками
При этом важно обеспечить целостность опалубки, так как ее можно будет использовать и в дальнейшем для устройства других фундаментов
Чтобы в процессе демонтажа не повредить бетон, желательно еще на этапе создания опалубки предусмотреть конструкционные варианты для облегчения ее снятия. Если же в ходе демонтажа используются ударные приспособления и подъемные механизмы, то риск нарушения структуры бетона повышается
В связи с этим следует с большей осторожностью подходить к применению специальных устройств и оборудования
Вернуться
Как производится демонтаж опалубки
Начинать разбирать деревянный каркас необходимо с углов, а также выступающих частей фундаментального основания. Именно в этих областях бетон твердеет интенсивнее всего. Кроме этого, пока вы снимаете части опалубки с углов, средняя часть фундамента будет продолжать набор прочности.
Щиты нужно демонтировать предельно аккуратно, чтобы не нарушить целостность всей конструкции. Поэтому резко срывать или выламывать доски с помощью инструментов не стоит.
Как происходит созревание бетона?
Созревание стройматериала — сложный, многокомпонентный процесс. Химическая реакция цемента с водой протекает в одном направлении и является необратимой. При гидратации изменяется структура бетона, образуются пространственные связи между частицами и кристаллогидраты, жидкость превращается в цементный камень.
На скорость кристаллизации влияют такие факторы, как:
- Степень помола.
- Состав минералов.
- Объем воды, вводимой для замешивания.
- Температурный режим.
- Внесение наполнителей.
Главными носителями прочности бетона являются гидросиликаты кальция. Существует 4 вида клинкерных минералов, которые влияют на затвердение. Это:
Компоненты для созревания бетона.
Силикат 3-кальциевый
Имеет важное значение на протяжении первого месяца после заливки, в период схватывания поднимает в рабочем растворе реакционную температуру, формирует структуру вещества. Силикат 2-кальциевый
Действует на прочностные характеристики в течение всего периода эксплуатации конструкции. Алюминат 3-кальциевый
Входит в реакцию для увеличения скорости гидратации, влияет на схватывание на начальном этапе — в течение первых суток и зрелость после заливки. Алюмоферрит 4-кальциевый. Действие постоянное, от заливки до завершения созревания.
Созревание стройматериала проходит 2 фазы:
- Схватывание, или загустение.
- Затвердение, или упрочнение.
Схватывание начинается сразу после прекращения тиксотропии — перемешивания жидкого вещества. Гидратация характеризуется выделением теплоты. В начале процесса наблюдается быстрое увеличение температуры, которая достигает максимума в конце загустения. При низкой температуре воздуха схватывание происходит медленнее, при повышенной — быстрее. Оптимальная температура — +20…25°С.
Кристаллизация частиц происходит медленно. Полностью созреть бетонная масса может через 28 дней, причем показатель марочной прочности достигает 95%, оставшиеся 5% набираются на протяжении долгих лет.
Подготовительные работы и бетонирование на объекте
При строительстве зданий и сооружений бетон – основной формирующий основание и тело инженерного объекта материал. Однако при строительстве учитывают особенности материала – он не работает на изгиб.
Инженерно-изыскательские исследования
До начала строительства проводится изучение геологических особенностей на площадке строительства. Определяется сейсмостойкость в районе, возможные природные аномалии.
Изучается:
- вид грунта и способность его к пучинистости;
- глубина промерзания земли;
- уровень грунтовых вод.
Проектировщикам эти сведения нужны, чтобы выбрать вид фундамента, который будет устойчивым, и сможет удержать каркас, несмотря на подвижки грунта.
Проектировщики выбирают технологию заливки и армирования фундамента, или ж/б монолита. Бетон для бытового строительства, возведения промышленных или гидротехнических сооружений используется не только разных марок, но содержит различные добавки для усиления зимостойкости монолита, пластичности бетонного раствора.
Подготовка площадки
Объекты разные, но в месте бетонирования всегда производится расчистка, со снятием и удаление плодородного слоя почвы. Ведутся земляные работы по уплотнению грунта и отсыпки песчано-гравийной подушки, устраивается водоотвод. Устанавливается съемная или несъемная опалубка. Готовятся подъездные пути и места приема транспорта с бетоном.
Расчет количества бетона и выбор поставщика строительной смеси
В подготовленную опалубку укладывается текучая бетонная масса. В проекте указывается, как правильно заливать бетон в строящийся объект:
- сечение прутьев, способ вязки и форма арматурного каркаса;
- марка бетона;
- способ уплотнения массы.
К бетонированию относятся технологические операции выравнивания поверхности, наблюдение за созреванием бетона, увлажнение поверхности и снятие опалубки через 14 дней. До проектной прочности бетон зреет в течение 28 дней при температуре воздуха 15-25 0 С.
Часто встречающиеся ошибки заливке бетона
В технологии изготовления и заливки бетона важно соблюдать все требования. Застывшую глыбу уже невозможно исправить, придется делать выломку, или ждать разрушения
- Экономия на заказе марки бетона по прочности ниже проектной скажется низкой несущей способностью сооружения. Для дома – трещины в фундаменте приводят к перекосу каркаса.
- Экономия на введении противоморозных добавок на стадии замеса. После, добавленные по месту, они малоэффективны.
- Неправильно рассчитано время заливки. Прерывать процесс недопустимо больше чем на 2 часа. Но даже в этом случае необходимо рыхлить поверхность, смешивая 2 раствора. Затвердевший слой придется демонтировать и заливать снова.
- Перекос, недостаточная жесткость или наклон опалубки приведет к увеличению расхода бетона, и нарушению технологии заливки.
- Обвал котлована происходит, если заливку ведут в свежевыкопанную траншею. Нельзя сбрасывать раствор на глубину 2 метра, его нужно подавать по желобу.
- Подаваемая бетонная смесь под напором может подрывать не закрепленный арматурный каркас, поднимать его вверх.
Условия внешней среды
В условиях повышенной влажности и при температуре 18°C, бетон набирает 90% проектной прочности через 28 дней. Создать идеальные лабораторные условия на строительной площадке невозможно, поэтому следует руководствоваться общими рекомендациями и обладать достаточным опытом в строительстве, чтобы вовремя снять опалубку с фундамента, после чего можно приступать к следующему этапу строительства.
К тому же, в условиях индивидуального жилищного строительства, месяц – это достаточно большой срок. Особенно при устройстве фундамента, когда дальнейшие работы невозможно проводить, не завершив данный этап. Для безопасного удаления опалубочного каркаса определен некий, довольно продолжительный период времени, рассчитанный для конкретных условий среды.

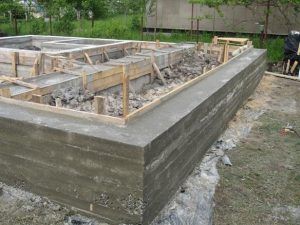

Залитая опалубка
В большинстве случаев ускорение процесса затвердевания бетона не приведет к благоприятным последствиям.
Если недостаточно квалифицированный строитель возьмется регулировать температурный и влажностный режим, будущая конструкция может значительно пострадать:
- при значительном повышении температуры и падении влажности бетонный камень подвергнется интенсивному трещинообразованию, что приведет к разрушению конструкции;
- при чрезмерном увлажнении произойдет закупорка излишнего количества влаги в теле монолита, что также приведет к значительному снижению несущей способности конструкции;
- при недостаточном обогреве бетона в условиях пониженных температур происходит остановка экзотермических процессов, и бетонный камень не сформируется.
Существует ряд приемов, обеспечивающих урегулирование внешних факторов. Скачки температуры и влажностный режим сохраняются на определенном уровне с помощью локализации застывающего бетонного массива. Укрытый бетон подогревается и смачивается через определенные промежутки времени в необходимых количествах. Кроме того, можно применять различные синтетические добавки, а также электрический прогрев бетона, пропуская через тело бетона ток 36 Вольт. Контроль производится с помощью датчиков влаги, которые сигнализируют через сколько дней возможно демонтировать опалубку.
Через какое время можно снимать опалубку
Для получения качественного основания под строением важно не только правильно установить опалубку, но и более точно определить время проведения ее демонтажа. Идеальным считается срок, позволяющий бетону набрать полную прочность, многие придерживаются срока в 28 дней
Но иногда ждать такое время нецелесообразно, а нарушать строительные нормы не рекомендуется. Следовательно, нужно знать, от чего зависит степень созревания бетона.
Основными факторами, влияющими на это свойство, являются погодные условия, марочная прочность, предполагаемая нагрузка на бетонную конструкцию, а также количество жидкости в бетоне.
Когда снимать опалубку
Кроме того на время застывания бетона влияют компоненты, входящие в его состав. Например, добавление в смесь для фундамента щебня или керамзита в несколько раз сокращает время схватывания бетона.
Ускорить сроки созревания бетона помогает периодическое смачивание поверхности водой или накрывание полиэтиленовой пленкой.

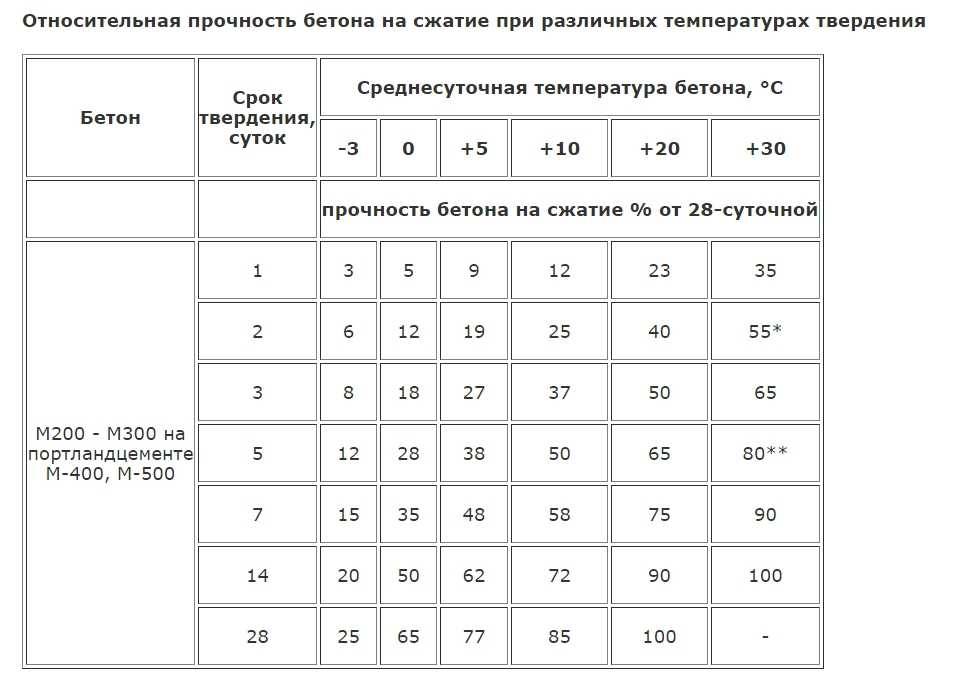

Самым важным критерием считается погода, так как именно среднесуточная температура воздуха оказывает влияние на выдержку бетона. Для примера можно привести следующие показатели:

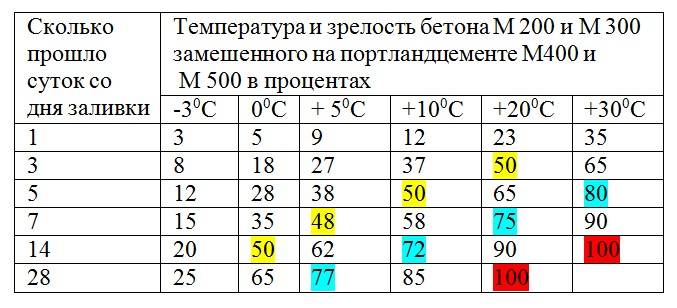

- Если среднесуточная температура отмечалась на уровне от -3 до 00С, то через две недели прочность бетона достигнет 20%, а через 28 дней – всего 25%.
- При 00С распространенные марки бетона М200-М500 через 5 дней набирают прочность 28%, через две недели – 50%, а через месяц – 65%.
- При среднесуточных показателях температуры +100С в течение 5 суток бетон застынет на 50%, через две недели этот показатель будет равен 72%, а через месяц – 85%.
- При температуре +200С аналогичный бетон уже через 3 дня наберет прочность 50%, а через 28 дней – 100%.
- При среднесуточных показателях температуры выше +300С уже через 2 дня бетон застывает на 55%, а полная прочность будет достигнута через 14 дней.

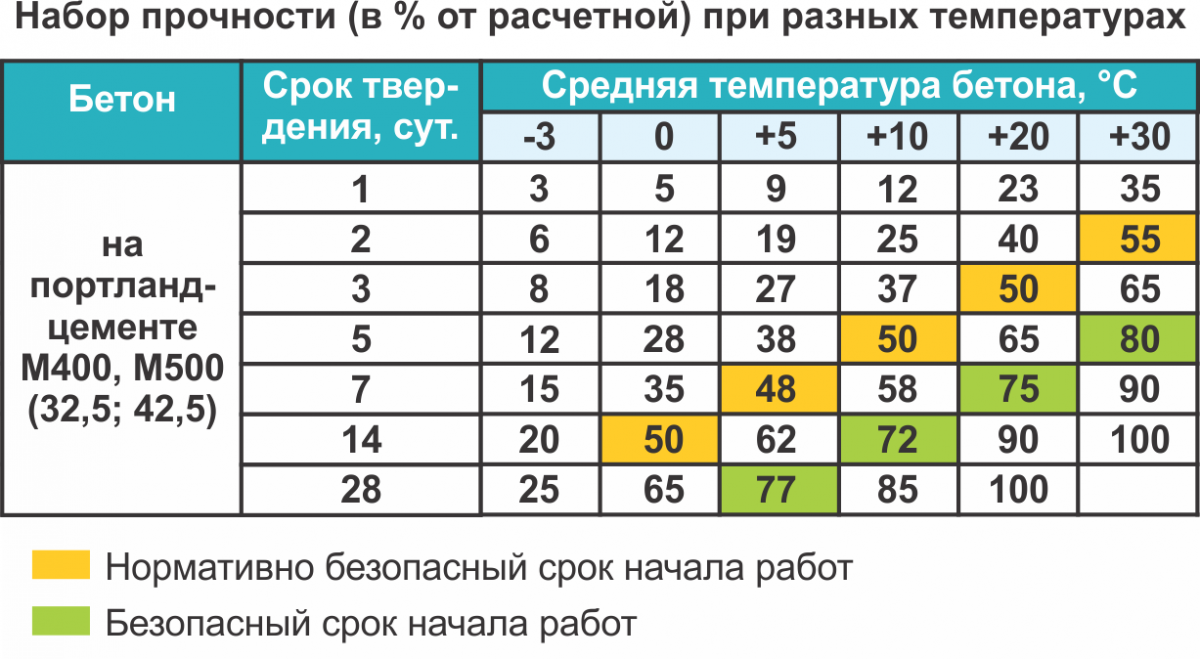

По мнению специалистов, снимать опалубку можно после того, как прочность бетона достигает 50-70%. Это наиболее безопасно для конструкции.
Исходя из указанных данных, определяется примерное время снятия опалубки:
- При среднесуточных показателях температуры 30-350С снимать опалубку можно через 2 дня.
- Температура воздуха 20-250С позволяет проводить демонтаж через 3-4 дня.
- Среднесуточная температура 10-150С дает возможность разбирать опалубочную конструкцию уже на 5-7 день.
- Затвердевание бетона при+50С проходит в течение 10 дней, после этого снимают опалубку.
- Температура от 0 до +10С продлевает застывание бетона до 15 дней, следовательно, проводить демонтаж опалубочной конструкции не рекомендуется.
Помимо температуры на время застывания бетона сильно влияет влажность воздуха. Поэтому опытные строители рекомендуют заливать фундамент в сухое время года. Большинство строителей начинают заливку фундамента ранней сухой осенью и оставляют конструкцию на зиму.
Однако при этом следует помнить, что опалубка снимается в любом случае. Во-первых, неснятая конструкция оказывает разрушительное воздействие на бетон. Во-вторых, демонтаж опалубки до наступления морозов позволяет выполнить дополнительную гидроизоляцию фундамента, защищая его от впитывания осенней влаги и дальнейшего разрушения.
Строительные нормы
Если процесс производится в домашних условиях, то измерить этот фактор нереально, поэтому ориентируются на время, которое выделено на процесс застывания и температуру воздуха. После снятия можно продолжать работы и нагружать бетонную основу. Начинать работу желательно в тёплый период, когда количество осадков небольшое.
Чаще всего это ранняя осень, весна, лето, в это время погода и температура окружающей среды максимально подходят для качественной укладки и быстрого высыхания основы. В строительстве существует термин распалубочной прочности, который указывает на время снятия защиты с бетона и дальнейшего продолжения процесса.
Это значение зависит от типа конструкции. Для армированных ленточных и плиточных оснований, отмостки и армопояса он составляет 50% от марочной проектной прочности. В таком случае можно быстро продолжить работу и возвести здание. При затвердевании столбов, колонн и вертикальных изделий распалубочная прочность составляет около 30% от общей прочности. Для монолитных перекрытий и бетонных лестниц показатель должен составлять около 70%, поскольку на основу будет произведено сильное давление. Это может повлиять на поверхность и при недостаточном затвердении приведёт к разрушению.
Исключением являются железобетонные лестничные пролёты, которые устанавливаются на основу, застывшую до 70%. Для того чтобы основа была качественной и хорошо выдерживала механические нагрузки, надо точно определить время, по истечении которого нужно разбирать опалубку.
Важный вопрос
Хотя химическая реакция кристаллизации частиц материала и связка их между собой происходит в стандартном режиме, все же окружающие факторы имеют влияние на этот процесс. Процедура протекает в два этапа. Сначала происходит схватывание в оптимальных условиях, которое занимает несколько часов.
Первичное затвердевание не может быть основой для продолжения работы, но является показателем качества бетона, уровня размешивания смеси и возможности принятия формы, которую даёт опалубка. Это важный элемент, поскольку можно увидеть, достаточно ли плотный фундамент, и добавить густоты с помощью цемента.
Второй фактор — это набор марочной прочности. Он происходит после 90% получения ожидаемой твёрдости, остальные проценты зависят от того, как влияют окружающие условия. Этот процесс может завершиться уже через несколько лет после строительства. Поэтому снятие опалубки не является стандартным процессом для всех типов работы, зависит от следующего:
- типа материала;
- факторов окружающей среды;
- количества влаги;
- температурного режима.
Для того чтобы замедлить процесс высыхания, используется метод «шевеления». Он актуальный при транспортировке бетона специальными смесителями. Если говорить о стандартных условиях, при достаточном уровне влажности в воздухе бетонная смесь может достичь нужной прочности приблизительно за трое суток, а затвердеть на 75−80% за неделю.
Если температура воздуха отличается, в нем много влаги, то время отвердевания может увеличиваться или уменьшаться. Строители советуют пользоваться таблицей, которая считывает температуру воздуха и указывает на прочность бетона. За основу берётся среднесуточная температура воздуха. Благодаря вычислениям можно узнать, через сколько дней можно снимать опалубку с ленточного фундамента или другого типа основы.
Факторы, влияющие на прочность
Нельзя упускать из виду влияние окружающей среды. Большую роль в наборе прочности основой играет режим влажности. В жаркое время открытый твердеющий монолит поддаётся влиянию окружающей среды. Первое солнце сильно пригревает поверхность бетона и быстро испаряет влагу. Поверхность застывает быстрее, влага в основе сосредотачивается, в результате чего на поверхности возникает трещина.
- Поэтому в процессе высыхания строители советуют увлажнять поверхность.
- Химическая реакция ускоряется, но из-за этого отвердевания происходит неравномерно. Бетон покрывается трещинами и неровностями, верхняя часть начинает рассыпаться и крошиться. Мастера советуют для исключения разрушительных процессов добавлять воду на поверхность с помощью распылителей.
- После этого надо укрывать поверхность для создания парникового эффекта, чтобы влага равномерно испарялась изнутри, но при этом не пересыхала поверхность.
2 Через сколько дней снимать опалубку с фундамента – однозначного ответа нет
В связи с тем, что фундамент здания выполняет несколько иные функциональные задачи, чем стены и перекрытия, соответственно и требования к опалубке для фундамента значительно строже. Она должна быть изготовлена из надежных и безопасных материалов, а также отвечать всем нормам и требованиям, предъявляемым к строительному объекту.Конструкция для фундамента изготавливается из усиленной металлической рамы и фанерной палубы. Именно на щиты и приходится основная нагрузка в момент закладки фундамента. Применение современных технологий позволяет изготавливать щиты, таким образом, что опалубка способна выдержать любое давление бетона без деформации или разлома.При осуществлении частного домостроительства, самый популярный вопрос на форумах: когда снимать опалубку с фундамента? Ответить на этот вопрос однозначно очень сложно. Согласно строительным нормам бетон набирает свою прочность за 28 дней. Но это не значит, что весь этот срок он должен простоять в опалубке. Все зависит от температуры, влажности и т.д. Специалисты на вопрос: через, сколько дней снимать опалубку? Советуют не спешить и осуществлять процесс демонтажа не раньше, чем через 10 дней после заливки фундамента.
Когда снимать опалубку с фундамента
Правильная форма придаётся фундаменту посредством предварительно обустроенной опалубки. Существует несколько её вариаций исходя из типа основания и задействуемых при обустройстве материалов. Возводя опору, следует помнить не только о правилах её монтажа, но и о том, когда можно снимать опалубку с фундамента. Именно об этом и будет рассказано в этой статье.
Скорость отвердевания бетона – основные факторы
Период, на протяжении которого затвердевает бетон, зависит от целого спектра факторов, среди которых:
- Температурный показатель – чем температура больше, тем оперативнее испаряется жидкость и протекают внутри бетона химические процессы, способствующие его отвердеванию;
- Влажность в воздухе – один из основополагающих факторов, поскольку при незначительной влажности испарение жидкости протекает гораздо быстрее. Следует помнить о неравномерности испарения в пределах всего залитого объёма бетона, что требует периодического увлажнения основания. Особенно актуально это летом, при этом опасаться смачивания не стоит – излишка влаги бетон не поглотит. Но и чрезмерно усердствовать в этом аспекте не рекомендуется;
- Состав бетона – пластификаторы, добавляемые для улучшения прочностных и эксплуатационных характеристик бетона, оказывают существенное влияние на скорость его отвердевания. Чем больше объём вводимых добавок, тем длительнее будет процесс.
Сроки снятия опалубки
Кроме вышеперечисленных факторов, период, по истечении которого можно снимать опалубку с фундамента забора или дома, зависит также и от конструктивных особенностей постройки. Обязательным является достижение бетоном 70-80% от показателя номинальной прочности. При этом же параметре можно проводить и ряд последующих мероприятий с основанием.
Что касается малогабаритных конструкций с незначительной нагрузкой, снятие опалубки допускается при достижении отметки в 50% от требуемой прочности. Это правило особенно актуально при дачном строительстве. Несколько отличается процесс снятия опалубки с фундамента печи – при его обустройстве требуется минимум 7 дней для застывания бетона.
Только после этого опалубку снимают, но никаких работ при этом не проводят. Начинать их можно лишь спустя месяц после демонтажа – этого времени будет достаточно для схватывания бетона и его полного затвердевания.

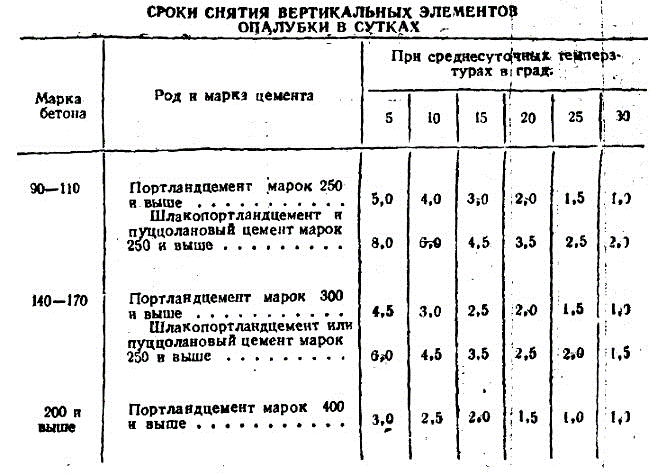

Для расчётов окончательных сроков снятия опалубки принято использовать особые методики и технологии расчёта, вот только весьма маловероятен факт того, что применять их станут при проведении строительных работ в частном секторе или загородном малогабаритном строительстве.
Как поступить в подобной ситуации? Очень просто – достаточно воспользоваться специальными таблицами, в которых отражены требуемые результаты, полученные на основании тех факторов, от которых зависит итоговый показатель (какой бетон нужен для фундамента дома). Приведём пример – есть раствор марки М200-М300 с фундаментом на его основе. Через какой период времени возможно снятие опалубки? Основная зависимость здесь идёт от температуры:

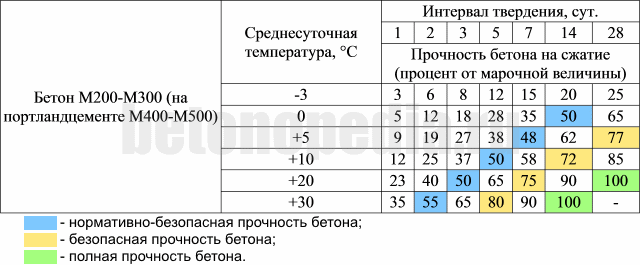

- При температуре порядка 0 градусов, набор 50% прочности займёт 14 дней, 100% показатель будет на 28 день;
- Если температура будет 10 градусов, половина прочности будет на 14 день, на 28 показатель составит порядка 70%;
- Температура 20 градусов позволит достичь 50% прочности уже через 3-4 дня, 70% будет через 7 дней;
- Если температура составит 35 градусов, затвердевание до требуемого уровня займёт буквально пару дней.
Тенденция очевидна – чем теплее, тем быстрее можно будет продолжить строительные работы. Проводить их зимой не рекомендуется – это более затратно не только по времени, но и по финансам.
Правильное ведение демонтажных работ
После достижения бетоном требуемого прочностного показателя, можно переходить к демонтажу конструкции, проводят которую с соблюдением таких рекомендаций:
- В первую очередь снимают крепёжные элементы;
- Затем разделяют формирующие конструкцию листы, двигаясь сверху-вниз (какие доски нужны для опалубки);
- Снимают щиты, предварительно убрав связующие рёбра;
- В завершение убирают откосы и стойки, выполняющие роль опорных компонентов.
Все работы следует проводить аккуратно, так, чтобы демонтированные детали можно было использовать и в дальнейшем.
Процесс снятия опалубки с фундамента дома довольно прост и доступен для самостоятельного выполнения
Важно лишь не ошибиться в сроках демонтажа и принять во внимание те советы, которые были представлены выше
Когда снимать опалубку после заливки бетона — разбираемся в нюансах
После заливки бетонного монолита, нужно знать, как и когда снимается опалубка. Демонтаж регулируется нормативами СП , где указывается, что эта работа проводится после набора раствором 80% от расчетной прочности. Измерить данный параметр без лабораторных исследований невозможно. Поэтому принимать решение, когда можно снимать опалубку после заливки и отвердевания бетона принимается исходя из времени, необходимого для этого схватывания, температуры воздуха и марки прочности бетонного раствора.
Требования и нормативы
Согласно СНиП «Несущие и ограждающие конструкции» распалубка вертикальных щитов производится, когда бетонное основание наберет 70% прочности, или 50% если на это будут соответствующие основания. Точно такие же требования озвучены и в СП
Также существует европейский регламент ENV 13670-1:20000, согласно которому демонтировать опалубку можно при наборе 50% прочности, если температура воздуха составляла не менее 0 градусов. В американском нормативе ACI 318-08 прописаны другие требования – удалять деревянный каркас рекомендуется через 7 дней, если влажность и температура воздуха соответствуют нормам.
Как видите, почти все нормативы ссылаются на температуру, влажность и прочие условия «созревания» бетонного основания. Соответственно, если температура окружающей среды будет отличаться на несколько градусов, то набор прочности будет происходить быстрее или медленнее. Отсюда делаем вывод, что, для того, чтобы определить, когда можно снимать деревянную опалубку с ленточного фундамента, достаточно узнать, когда именно бетонная масса наберет прочность.
Как правильно выполнять распалубку?
Перед тем как начинать демонтаж, необходимо снять конструкции, обеспечивающие поддержание опорных элементов. Поскольку опалубка можно сниматься при разных условиях, а в некоторых случаях и при недостаточной прочности бетонной основы, то делать эту операцию следует очень аккуратно. Далее компоненты опалубочной конструкции демонтируются в последовательности от верхних – к нижним.
В первую очередь снимают стяжные элементы и скрутки проволоки. Затем следует демонтаж угловых частей, на которые не оказываются высокие нагрузки, а бетон с их сторон быстрее затвердевает. Далее снимают схватывающие ребра, после чего производится разъединение фанерных щитов со стойками
При этом важно обеспечить целостность опалубки, так как ее можно будет использовать и в дальнейшем для устройства других фундаментов
Чтобы в процессе демонтажа не повредить бетон, желательно еще на этапе создания опалубки предусмотреть конструкционные варианты для облегчения ее снятия. Если же в ходе демонтажа используются ударные приспособления и подъемные механизмы, то риск нарушения структуры бетона повышается
В связи с этим следует с большей осторожностью подходить к применению специальных устройств и оборудования
Вернуться
Как производится демонтаж опалубки
Начинать разбирать деревянный каркас необходимо с углов, а также выступающих частей фундаментального основания. Именно в этих областях бетон твердеет интенсивнее всего. Кроме этого, пока вы снимаете части опалубки с углов, средняя часть фундамента будет продолжать набор прочности.
Щиты нужно демонтировать предельно аккуратно, чтобы не нарушить целостность всей конструкции. Поэтому резко срывать или выламывать доски с помощью инструментов не стоит.
Подготовительные работы
Прежде, чем выполнить заливку бетона в опалубку, проводятся подготовительные мероприятия, связанные с подбором необходимых инструментов, приготовлением бетонной смеси и обустройством площадки.
Бетон выбирается с учетом необходимых характеристик и погодных условий, особенностей почвенного состава. Чтобы увеличить показатель прочности готовой конструкции, устанавливается стальной арматурный каркас.
Бетон для заливки в опалубку можно приготовить самостоятельно, смешивая в нужных пропорциях песок, цементный материал, щебенку и воду, либо приобрести готовую смесь.
Для такой работы понадобятся:
- лопаты разные;
- ведра, емкость для замешивания или бетоносмеситель;
- мерная тара.
Кроме этого, готовится опалубочная система, соответствующая определенным требованиям:
- материал щитов должен быть прочным, чтобы надежно защищать железобетонную конструкцию от деформирований;
- внутренние поверхности должны отличаться гладкостью, чтобы обеспечивать легкий демонтаж и ровность залитой поверхности;
- вся конструкция не должна иметь щелей.
Чтобы точно выставить опалубку, потребуются отвесы и уровни. Для креплений используются струбцины, распорки и подпорные элементы.
В первую очередь для заливки бетона монтируется опалубка. Опалубочные щиты должны стоять вертикально, не образовывать щелей, через которые начнет вытекать бетонная смесь. Диагонали противоположных углов могут иметь максимальное расхождение не более, чем на три сантиметра.
Вслед за установкой опалубки выполняется чистка ее внутренних поверхностей, устанавливается арматурный каркас. Металлическая конструкция в обязательном порядке оснащается фиксаторными элементами, которые препятствуют прутьям контактировать с земляной и опалубочной поверхностями.
Остается с помощью строительного уровня проконтролировать ровность, натянуть разметочный шнур и выполнить заливку.
Окончательные работы
Фундамент после демонтажа основания
После снятия опалубки проверяют качество поверхности фундамента. Обнаруженные сколы и трещины тщательно заделывают. Наплывы из бетона удаляют.
Если перед заливкой бетонной смесью опалубочного пространства была уложена вертикальная гидроизоляция из полимерной плёнки, то проверяют целостность её поверхности
Осторожно отделают изоляцию от деревянных или фанерных щитов
Удалённую опалубку сортируют по размерам, проверяют её целостность и складируют для дальнейшей транспортировки. Пришедшие в негодность части опалубки можно использовать в различных работах, как подсобный материал.
